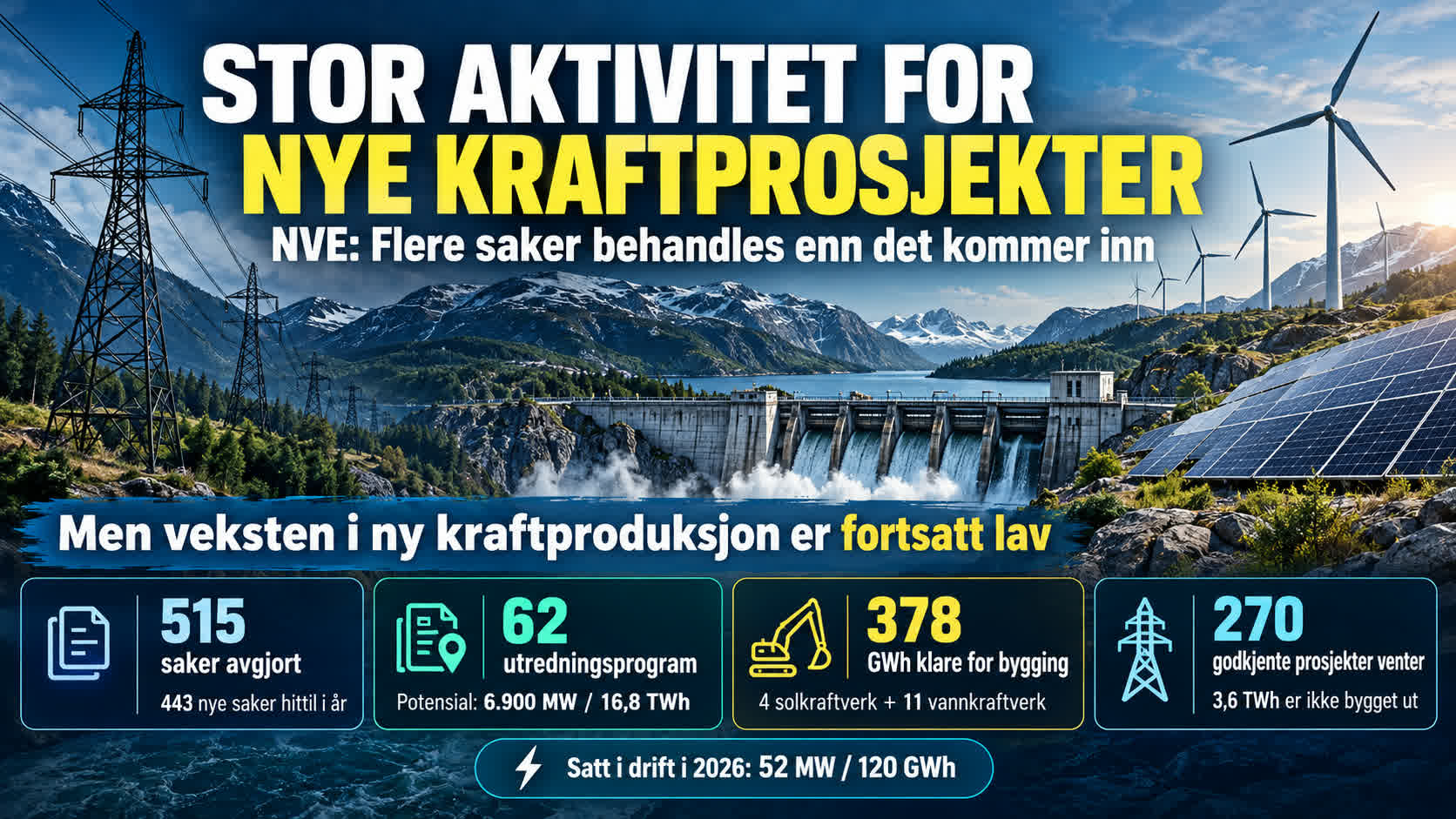

Stor aktivitet for nye kraftprosjekter – men lite ny kraft er bygget
NVE behandler nå flere kraftsaker enn det kommer inn nye søknader. Samtidig viser ferske tall at veksten i faktisk kraftproduksjon fortsatt er lav, til tross for at hundrevis av prosjekter allerede har fått nødvendige tillatelser.
Kraft: Ved utgangen av august hadde NVE fattet avgjørelser i 515 saker så langt i 2026, mens det var kommet inn 443 nye saker.
Stor aktivitet i tidlig fase
NVE melder om økende aktivitet rundt nye kraftprosjekter. Så langt i år er det fastsatt 62 utredningsprogrammer med et samlet potensial på nær 6.900 MW og 16,8 TWh årlig kraftproduksjon.
Hvor mye av dette som faktisk blir bygget, vil blant annet avhenge av nettkapasitet, lønnsomhet og om prosjektene får konsesjon.
– Så langt i år ser vi en økt aktivitet og flere prosjekter om kraftproduksjon som er i startfasen, sier Inga Nordberg, direktør for energi- og konsesjonsavdelingen i NVE.
Nettsaker utgjør halvparten
Om lag halvparten av sakene NVE behandler er knyttet til strømnettet. Rundt 70 prosent av disse behandles i hurtigspor.
NVE har de siste årene økt kapasiteten, digitalisert saksbehandlingen og forenklet både prosesser og regelverk. Det er likevel fortsatt ventetid på enkelte nettsaker og på vannkraftprosjekter som ikke blir prioritert høyest.
NVE opplyser at saker med størst samfunnsnytte og størst bidrag av ny kraft eller effekt blir prioritert.
Flere prosjekter nær byggestart
Detaljplanen er siste steg før byggingen av et kraftanlegg kan starte. Så langt i år har NVE godkjent detaljplaner for fire solkraftverk og elleve vannkraftverk.
Disse prosjektene har en samlet forventet årsproduksjon på 378 GWh dersom de blir realisert.
Alle detaljplansaker blir nå behandlet innen seks måneder, ifølge NVE.
Bare 120 GWh satt i drift
Til tross for den høye aktiviteten i planleggingsfasen er det foreløpig bygget lite ny kraftproduksjon i 2026.
Så langt i år er 52 MW ny produksjonskapasitet satt i drift. Anleggene ventes å produsere rundt 120 GWh strøm i året.
Til sammenligning er kraftproduksjon tilsvarende rundt 1,3 TWh årlig nå under bygging.
270 godkjente prosjekter venter
NVE viser samtidig til et betydelig uutnyttet potensial i prosjekter som allerede har fått nødvendige tillatelser.
Rundt 270 kraftprosjekter er godkjent, men ennå ikke bygget. Disse representerer samlet rundt 1.870 MW kapasitet og en mulig årsproduksjon på 3,6 TWh.
NVE forventer at både antallet saker og kompleksiteten i kraftprosjektene vil fortsette å øke.
