Dobler kapasiteten i første byggetrinn for Haugaland Næringspark
Fagne AS ønsker å bygge ut første byggetrinn på Haugaland Næringspark med to 132 kV transformatorer i stedet for én, og med flere bryterfelt. Utvidelser vil koste rundt 359 millioner kroner.

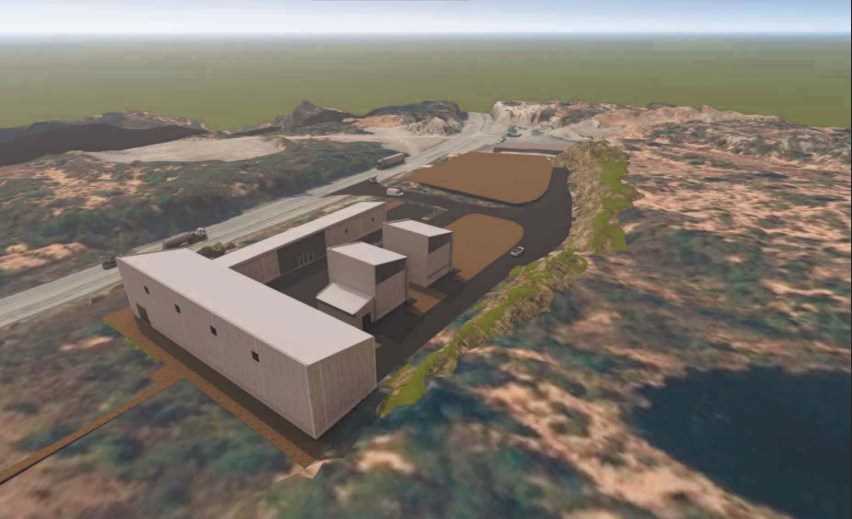

Strøm: Fagne AS har sendt inn en ny endringssøknad til NVE for transformatorstasjonen i Haugaland Næringspark i Tysvær.
Bakgrunnen er at strømbehovet i Norges største regulerte industriområde øker raskt, og at flere planlagte industrikunder trenger høy kapasitet fra start. Med to transformatorer kan stasjonen levere dobbelt så mye effekt og gi bedre reserveforsyning.
Transformatorstasjonen blir SF6-fri, dimensjonert for videre utvidelser og beregnes å koste rundt 359 millioner kroner i første byggetrinn. Fagne mener tiltaket vil ha små miljøkonsekvenser, da tomten allerede er regulert til industri.
Stasjonen skal forsyne både Haugaland Næringspark og nærliggende kommuner, og er en nøkkel for ny næringsutvikling i regionen. Selskapet håper på rask behandling slik at nødvendig kapasitet kan være klar når nye bedrifter etablerer seg.
